Văn phòng Chính phủ vừa ban hành Thông báo số 30/TB-VPCP ngày 15/2/2023 kết luận của Thủ tướng Chính phủ Phạm Minh Chính về Dự án đường cao tốc Tuyên Quang - Phú Thọ kết nối với cao tốc Nội Bài - Lào Cai.
Dự án đường cao tốc Tuyên Quang - Phú Thọ kết nối với cao tốc Nội Bài - Lào Cai có vai trò quan trọng trong phát triển kinh tế - xã hội, bảo đảm quốc phòng, an ninh vùng Tây Bắc; khi tuyến đường đưa vào sử dụng sẽ đáp ứng nhu cầu vận tải ngày càng tăng cao, giảm ùn tắc và tai nạn giao thông trên tuyến Quốc lộ 2; rút ngắn thời gian, khoảng cách kết nối giữa tỉnh Hà Giang, Tuyên Quang và Phú Thọ với vùng kinh tế trọng điểm Bắc Bộ và thủ đô Hà Nội; nâng cao hiệu quả khai thác của tuyến đường cao tốc Nội Bài - Lào Cai. Vì vậy, yêu cầu các bộ, ngành, địa phương phải tập trung tháo gỡ vướng mắc, bất cập để sớm triển khai hoàn thành Dự án.
Thủ tướng đánh giá cao nỗ lực của Ủy ban nhân dân 02 tỉnh Tuyên Quang và Phú Thọ trong việc tổ chức triển khai Dự án. Trong thời gian tới, yêu cầu các bộ, ngành, địa phương cần nỗ lực hơn, cụ thể hóa Phong trào thi đua yêu nước "Đẩy mạnh phát triển kết cấu hạ tầng đồng bộ, hiện đại; thực hành tiết kiệm, chống lãng phí" do Thủ tướng Chính phủ, Chủ tịch Hội đồng Thi đua - Khen thưởng Trung ương phát động.
Thực hiện chỉ đạo của Thủ tướng Chính phủ tại Thông báo số 311/TB-VPCP ngày 29/9/2022 của Văn phòng Chính phủ, Bộ trưởng Bộ Kế hoạch và Đầu tư đã báo cáo Thủ tướng Chính phủ về trình tự, thủ tục điều chỉnh chủ trương đầu tư và giao cơ quan chủ quản triển khai Dự án.
Tăng cường trách nhiệm, kiểm tra, giám sát bảo đảm chất lượng
Để việc triển khai Dự án không gián đoạn, Thủ tướng Chính phủ đồng ý đề nghị của Bộ trưởng Bộ Kế hoạch và Đầu tư về việc Ủy ban nhân dân tỉnh Tuyên Quang tiếp tục triển khai hoàn thành giai đoạn 1 của Dự án theo đúng chủ trương đầu tư đã được Thủ tướng Chính phủ phê duyệt.
Đối với giai đoạn mở rộng nâng quy mô dự án thành đường cao tốc hoàn chỉnh bảo đảm tốc độ thiết kế 120 km/h, về chủ trương thống nhất giao Ủy ban nhân dân tỉnh Phú Thọ và Ủy ban nhân dân tỉnh Tuyên Quang là cơ quan chủ quản đầu tư đoạn tuyến trên địa bàn từng tỉnh.
Thủ tướng Chính phủ yêu cầu Ủy ban nhân dân tỉnh Tuyên Quang chỉ đạo theo thẩm quyền việc rà soát các hạng mục công trình (đặc biệt là 44 cầu dân sinh) để có giải pháp mở rộng ngay theo quy mô hoàn chỉnh, bảo đảm tiết kiệm, hiệu quả, thuận lợi khi triển khai mở rộng quy mô 4 làn xe hoàn chỉnh.
Trong quá trình triển khai dự án phải bảo đảm chất lượng công trình, an toàn lao động, môi trường, hoàn trả cảnh quan; các nhà thầu, tư vấn giám sát phải tăng cường trách nhiệm, kiểm tra, giám sát bảo đảm chất lượng, tập trung thi công "3 ca, 4 kíp"; theo dõi chặt chẽ và có giải pháp bù tiến độ; chống tiêu cực, tham nhũng, lãng phí...
Các địa phương phải chủ động quy hoạch mỏ nguyên vật liệu đất, đá để giao cho nhà thầu theo Nghị quyết của Chính phủ, tránh việc giao mỏ qua nhiều khâu trung gian dẫn đến đội giá nguyên vật liệu.
Đối với công tác giải phóng mặt bằng, tái định cư, người dân trong khu vực dự án đến nơi ở mới phải có hạ tầng y tế, văn hóa, giáo dục tối thiểu bằng hoặc tốt hơn nơi ở cũ. Lực lượng công an và quân đội tham gia bảo đảm an ninh trật tự, góp phần làm tốt công tác giải phóng mặt bằng cho dự án.
Sớm khắc phục điểm nghẽn giao thông tại nút giao IC7 đường cao tốc Nội Bài - Lào Cai
Để khai thác hiệu quả tuyến đường cao tốc và kết nối hiệu quả các tuyến đường trong khu vực, Thủ tướng Chính phủ yêu cầu các cơ quan giải quyết sớm các nội dung kiến nghị của Ủy ban nhân dân tỉnh Phú Thọ.

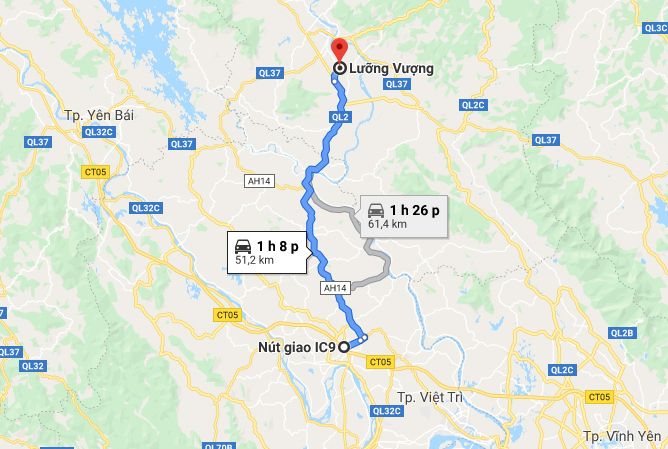

Trong đó, Bộ Giao thông vận tải và Ủy ban nhân dân tỉnh Phú Thọ thống nhất cơ quan thực hiện mở rộng đoạn đường Hồ Chí Minh (điểm cuối tuyến cao tốc Tuyên Quang - Phú Thọ kết nối với nút giao IC9 đường cao tốc Nội Bài - Lào Cai) bảo đảm đồng bộ về quy mô, nâng cao hiệu quả kết nối.
Bộ Giao thông vận tải và Ủy ban Quản lý vốn nhà nước tại doanh nghiệp khẩn trương chỉ đạo Tổng công ty Đầu tư phát triển đường cao tốc Việt Nam thống nhất với Ủy ban nhân dân tỉnh Phú Thọ về việc cải tạo cục bộ một số vị trí tại nút giao IC7 đường cao tốc Nội Bài - Lào Cai, sớm khắc phục điểm nghẽn giao thông tại nút giao này.
Hỗ trợ bổ sung cho tỉnh Tuyên Quang khoảng 500 tỷ đồng để đầu tư phần mặt đường giai đoạn 2
Về việc triển khai thi công ngay phần mặt đường giai đoạn 2 của Dự án trong năm 2023 và hỗ trợ bổ sung cho tỉnh Tuyên Quang khoảng 500 tỷ đồng từ nguồn tăng thu ngân sách Trung ương năm 2022 cho Dự án để đầu tư phần mặt đường giai đoạn 2, Thủ tướng Chính phủ yêu cầu Ủy ban nhân dân tỉnh Tuyên Quang khẩn trương hoàn thiện ngay thủ tục điều chỉnh chủ trương đầu tư, gửi cơ quan thẩm định theo đúng quy định của pháp luật, trình Phó Thủ tướng Chính phủ Trần Hồng Hà trong tháng 2 năm 2023.
Về nguồn vốn, giao Bộ Kế hoạch và Đầu tư, Bộ Tài chính đề xuất nguồn vốn từ ngân sách trung ương (bao gồm cả nguồn tăng thu, tiết kiệm chi của ngân sách trung ương năm 2022), báo cáo cấp có thẩm quyền theo quy định.
Về việc nâng quy mô dự án thành đường cao tốc 04 làn xe hoàn chỉnh, tốc độ thiết kế 120 km/h, Bộ Kế hoạch và Đầu tư hướng dẫn Ủy ban nhân dân tỉnh Tuyên Quang và Ủy ban nhân dân tỉnh Phú Thọ các thủ tục giao địa phương là cơ quan chủ quản đầu tư đoạn tuyến trên địa bàn từng tỉnh và lập dự án đầu tư, trình Thủ tướng Chính phủ quyết định chủ trương đầu tư theo quy định trong Quý I năm 2023.
Thủ tướng Chính phủ giao Phó Thủ tướng Chính phủ Trần Hồng Hà trực tiếp chỉ đạo việc triển khai Dự án.
