Quảng Nam: Cho phép thủy điện tích nước trở lại sau 2 năm

VNHN - Sau 2 năm xảy ra sự cố vỡ hầm dẫn dòng khiến 2 công nhân tử vong vào năm 2016, mới đây, tỉnh Quảng Nam vừa có công văn cho phép chủ đầu tư dự án thủy điện Sông Bung 2 (đặt tại xã La Dêê, H.Nam Giang, Quảng Nam) tích nước hồ chứa trở lại.

VNHN - Sau 2 năm xảy ra sự cố vỡ hầm dẫn dòng khiến 2 công nhân tử vong vào năm 2016, mới đây, tỉnh Quảng Nam vừa có công văn cho phép chủ đầu tư dự án thủy điện Sông Bung 2 (đặt tại xã La Dêê, H.Nam Giang, Quảng Nam) tích nước hồ chứa trở lại.

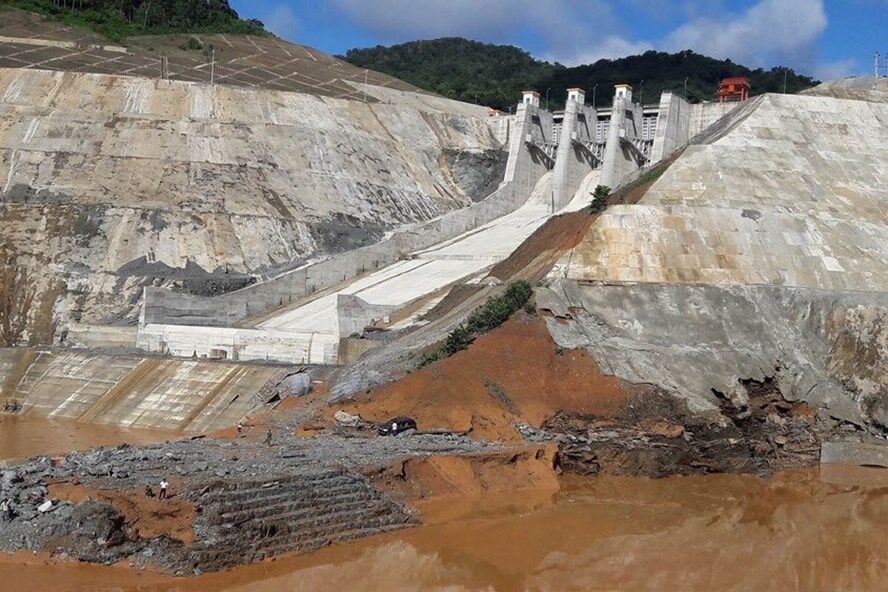

Thuỷ điện Sông Bung 2 sau sự cố năm 2016. Ảnh: L.B

Theo đó, để đảm bảo việc vận hành an toàn cho công trình, lẫn vùng hạ du, UBND Quảng Nam tỉnh giao các Sở, ngành, địa phương, đơn vị liên quan triển khai thực hiện một số nội dung.

Yêu cầu chủ đầu tư xây dựng dựng kế hoạch hạ các cửa van cung để tích nước trở lại hồ chứa thủy điện Sông Bung 2 đến mực nước dâng bình thường.

Các cơ quan, đơn vị, địa phương liên quan phối hợp thực hiện và Báo cáo để thông báo đến người dân về kế hoạch và thời gian tích nước trở lại hồ chứa thủy điện Sông Bung 2 để chủ động ứng phó trong công tác phòng, chống thiên tai và tìm kiếm cứu nạn.

Đồng thời, khẩn trương triển khai thực hiện đầu tư, khắc phục các tồn tại của dự án nhằm đảm bảo an toàn tuyệt đối công trình và vùng hạ du đập.

Cùng với đó, thường xuyên kiểm tra, quan trắc, theo dõi tình trạng an toàn các hạng mục công trình thủy, vận hành, tuân thủ nghiêm các quy định về quản lý an toàn đập.

Được khởi công vào năm 2010, Dự án thủy điện Sông Bung 2 với dung tích hồ chứa 94,3 triệu m3 (công suất 100 MW), dự kiến hoàn thành vào cuối năm 2018.

Tuy nhiên, sau 10 ngày tích nước (13/9/2016) hồ chứa nước thủy điện sông Bung 2 bị bục cống chặn dòng, cửa van hầm dẫn dòng CV1 bị vỡ, khiến 2 công nhân tử vong, nhiều nhiều tài sản của người dân bị nước cuốn về phía hạ lưu./.
